惠州6層自建房下沉傾斜糾偏加固
類別:糾偏加固 瀏覽量:54 發布時間:2025.07.15

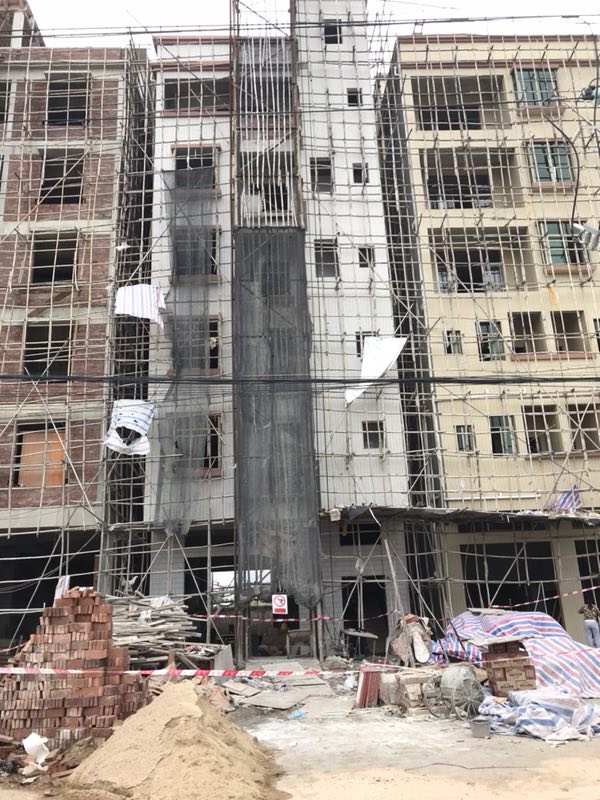

2017 年 10 月,惠州瀝林一棟 6 層自建房因地基沉降不均,出現下沉傾斜現象,傾斜度達 20 公分,墻體多處開裂,存在嚴重安全隱患,隨即啟動糾偏加固工程,工期 65 天,采用錨桿靜壓樁加固地基后斷柱頂升糾偏的施工方式。
施工前期,技術團隊對房屋及周邊地質開展詳細勘察,明確地基軟弱層分布及沉降原因,據此制定精準施工方案。首先進行錨桿靜壓樁施工,在房屋基礎承臺預設樁位,利用自建房自身重量作為反力,通過靜壓設備將多根預制鋼管樁逐節壓入地基持力層,形成穩固的受力體系,有效提升地基承載能力,此階段耗時 25 天。
地基加固完成后,進入斷柱頂升糾偏環節。先對房屋立柱進行精準定位并分段截斷,在截斷處安裝多組同步液壓頂升設備,通過計算機控制系統實時監測并調控各頂升點的壓力與位移量。按照 “分級加載、緩慢復位” 的原則,逐步調整房屋傾斜狀態,過程中嚴格控制頂升速度,避免結構因受力突變產生二次損傷。同時,安排專人實時觀測墻體裂縫變化及結構穩定性,確保糾偏過程安全可控,該環節歷時 40 天。
工程按期完工后,經專業檢測機構驗收,房屋傾斜度恢復至規范允許范圍,地基沉降趨于穩定,結構承載力滿足安全使用要求,成功消除了房屋的安全隱患,保障了居住者的生命財產安全。
